Exproprierea căminului de bătrâni din Pașcani
Fundația responsabilă de gestionarea căminului de la Biserica Sf. Nectarie din Pașcani a obținut o victorie la Curtea de Apel Iași, câștigând exproprierea clădirii, chiar dacă inițial pe lista de expropriere se aflase doar terenul. Complexul monahal este situat în calea autostrăzii A7, iar acesta este motivul îngrijorării atât a comunității locale, cât și a autorităților. Procesul este acum supus revisiunii Înaltei Curți de Casație și Justiție.
Contestația și argumentele autorităților
Autoritățile argumentează că atunci când a fost proiectată autostrada, căminul nu era intabulat, ceea ce însemna că nu figura în inventarul clădirilor din România. Deși construcția clădirii a început în 2006, atât intabularea, cât și recepția au fost efectuate abia în decembrie 2022. Guvernul aprobase lista exproprierilor cu câțiva ani înainte, ceea ce complică și mai mult situația.
Lucrări suspendate și negocierea cu statul
Între timp, lucrările de construcție a autostrăzii A7, în direcția Bacău, au fost suspendate în zona căminului. Statul a încercat să negocieze cu fundația pentru a obține un sistem performant de panouri antifonice, asigurând că la cămin nu se vor auzi zgomotele lucrărilor. Totuși, Fundația are motive de îngrijorare, deoarece imobilul care găzduiește căminul nu a fost inclus pe lista de despăgubiri. Doar terenul a fost menționat, cu o compensație de doar 15.000 lei.
Stadiul lucrărilor la autostrada A7

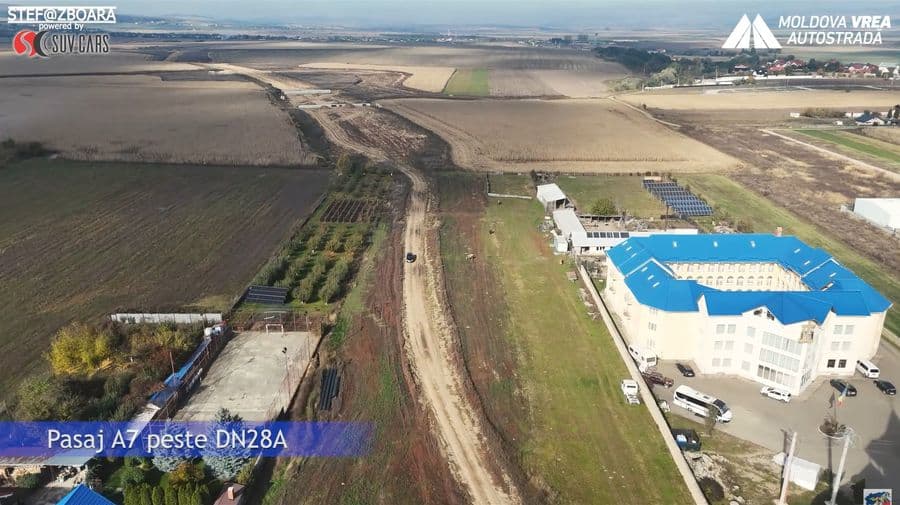

Imaginile din Pașcani arată că grupul de firme condus de Dorinel Umbrărescu lucrează intens pe porțiunea de drum dinaintea căminului. Datele publicate de Centrul de Studii Tehnice Rutiere și Informatică indică un progres de 40% pentru segmentul între Bacău și cămin. În schimb, lucrările spre Suceava stagnează complet. Constructorul se teme că fondurile alocate pentru proiect ar putea fi pierdute, ceea ce l-a determinat să nu continue lucrările în zona căminului.
Perioada limită pentru finalizarea lucrărilor
Se estimează că, dacă lucrările nu sunt finalizate până în august 2026, România ar putea pierde fondurile din PNRR. Fundația „Sfinții Împărați Constantin și Elena – Lumina și Speranța Creștinilor”, care administrează căminul, a contestat Hotărârea de Guvern referitoare la exproprierile de pe tronsonul A7 dintre Bacău și Pașcani. Acești cei din fundație susțin că terenul pe care se află căminul trebuie considerat teritoriu protejat.
Argumentele pentru protejarea căminului
Conform legislației în vigoare, căminele pentru vârstnici trebuie să respecte norme stricte de sănătate și mediu. Aceste cerințe includ, printre altele, reglementări privind vibrațiile, zgomotul și poluarea aerului. Curtea de Apel Iași a admis parțial contestația și a ordonat includerea clădirii în lista de despăgubiți. Totuși, anexa la Hotărârea de Guvern 1372/2022 face referire doar la terenul adiacente, cu o sumă compensatorie de 15.000 lei.
Aducerea în discuție a autorizației de construcție
Fundația solicită și anularea autorizației pentru construcția autostrăzii A7, invocând lipsa unui studiu de însorire și absența unei dezbateri publice. Aceste argumente sunt prezentate în fața instanței pentru a susține că pasajul propus va cauza nu doar umbrire totală, ci și zgomot și poluare din cauza vibrațiilor și poluanților chimici.
Impactul asupra proiectului autostrăzii
Sursele din Ministerul Transporturilor indică o amenințare asupra întregului sector de la Pașcani la Suceava, ceea ce a condus grupul de firme Umbrărescu să înceteze lucrările. Primarul Marius Pintilie a vizitat recent șantierul și a exprimat teme legate de finalizarea lucrărilor în termenul stabilit.
Perspectiva directorului DRDP Iași
Mugurel Laicu, directorul DRDP Iași, a răspuns că verdictul judecătorilor de la Curtea de Apel este greu de înțeles, întrucât documentele oficiale demonstrează că, la momentul proiectării autostrăzii, căminul nu exista. Legislația română stipulează că imobilele trebuie să fie intabulate pentru a fi recunoscute oficial.
Încheiere și observații finale
Documentele sugerează că fundația a obținut autorizația de construcție în 2007, dar lucrările au fost suspendate așa încât clădirea nu a fost niciodată înregistrată. Chiar dacă a obținut un certificat de edificare în 2022, întabularea a avut loc abia în decembrie, după ce traseul autostrăzii fusese deja stabilit. În concluzie, Fundația primește o compensație modestă, de 15.000 lei, pentru terenul pe care se află căminul.
